30亿元!年内交付!中国移动呼和浩特数据中心算力加码难以置信
发布时间:2026-05-06 09:59:47
作者:admin
来源:admin
浏览量(9)
点赞(8)
摘要:C114讯 3月23日消息(九九)中国移动采购与招标网日前发布中国移动呼和浩特数据中心B11-B16机房楼机电配套工程EPC总承包采购项目招标公告,招标预算总金额2,721,782,926.90元(不含税),…
C114讯 3月23日消息(九九)中国移动采购与招标网日前发布中国移动呼和浩特数据中心B11-B16机房楼机电配套工程EPC总承包采购项目招标公告,招标预算总金额2,721,782,926.90元(不含税),3,037,432,458.64元(含税)。

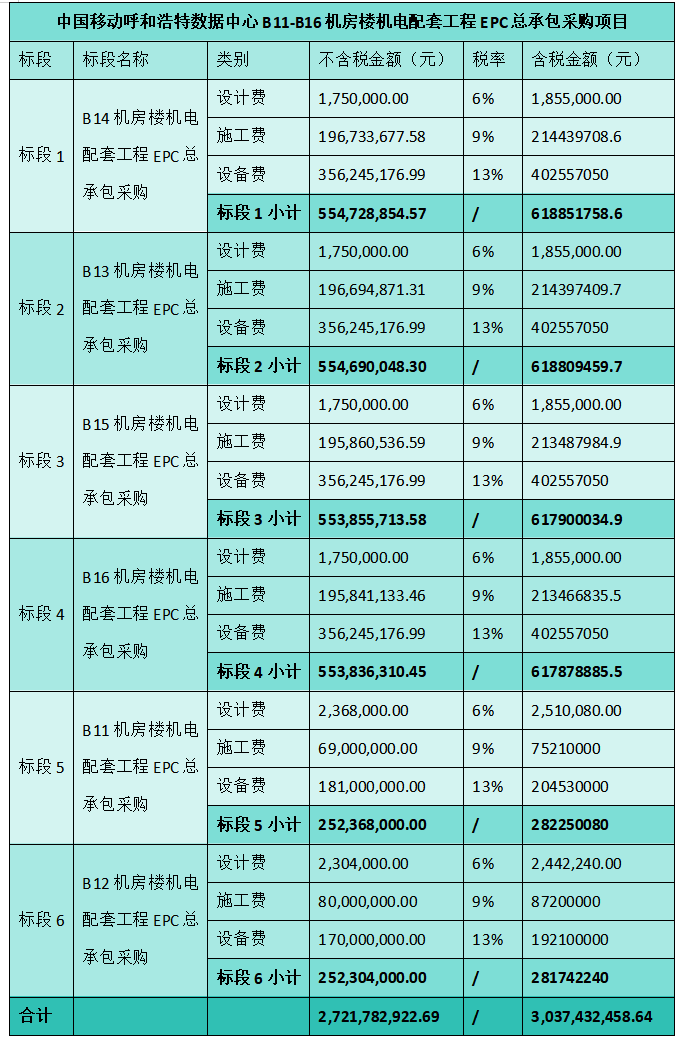

招标内容为中国移动呼和浩特数据中心B11-B16机房楼机电配套工程EPC总承包采购项目,共划分为6个标段,各标段项目内容概述如下:

计划工期:(1)B13-B16机房楼整体计划开工时间为2026年4月20日,整体计划竣工(终验)时间为2026年11月20日,其中:B13-B14机房楼:计划开工时间为2026年4月20日,计划交付时间为2026年9月20日。B15-B16机房楼:计划开工时间为2026年4月20日,计划交付时间为2026年10月20日。
(2)B11、B12机房楼:计划开工时间为2026年4月20日,实际开工以甲方开工令为准,一期项目须在2026年8月30日前交付(需完成三方测试工作)。后续通算项目每批次订单下单后的150天内交付(需完成三方测试工作)、智算项目每批次订单下单后的180天内交付(需完成三方测试工作)。返回搜狐,查看更多
8
相关新闻
- 日本东急电铁试水高架桥下建数据中心,振动与散热成核心考验干货···
- 附近居民人均电费暴涨267%!美国AI数据中心“偷电”惹众怒···
- 铁路高架桥下建数据中心?日本新实验越早知道越好
- 服务器租用 vs 托管 vs 自建:一笔账算清长期成本与隐性···
- 成都高防服务器托管哪家好 新手避坑指南及高性价比推荐万万没想···
- 成都BGP服务器托管正规机房,选极云科技更靠谱越早知道越好
- 新奥聚变亮相中关村论坛 展现聚变研发创新硕果这都可以
- 苏州3KW电力GPU服务器托管价格解析及高性价比机房推荐学到···
- 苏州四卡4090服务器托管方案:机房选择和IDC上架案例分享···
- 苏州服务器托管怎么选?五大服务商实测 7步上架攻略原创
