越建越“难产”:美国近四成数据中心项目今年无法如期完工这都可以
IT之家 4 月 20 日消息,在 AI 浪潮推动下,硅谷正投入数千亿美元建设超大规模数据中心,用电量可媲美数十万户美国家庭。然而,这一扩张正遭遇施工、电力供应以及社区阻力等多重挑战。最新卫星数据显示,美国近 40% 的数据中心项目今年可能无法按计划完工。

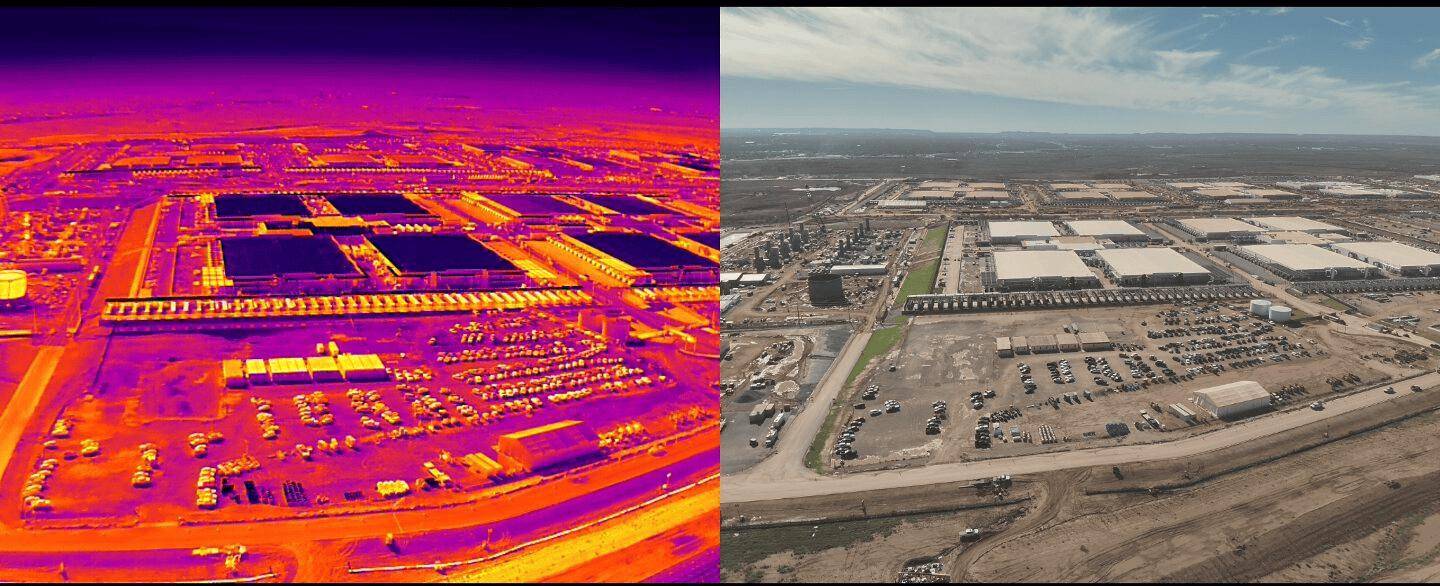

当地时间 4 月 17 日,《金融时报》基于 SynMax 提供的卫星图像,发布了各项目在土地清理和基础施工方面的进度分析,并结合 IIR Energy 整理的公开资料进行核对。结果显示,包括微软、甲骨文和 OpenAI 在内的多个大型项目,完工时间预计将推迟三个月以上。

多位业内高管在接受采访时表示,项目延期主要源于劳动力、电力和设备的持续短缺,同时审批流程也拖慢了建设节奏。参与 OpenAI 项目的施工负责人指出,电工、管道工等关键技术工种不足,难以支撑多个项目同步推进。
电力需求成为另一大瓶颈。电力公司在扩大发电能力和完善输电网络方面进展有限,难以匹配数据中心快速增长的用电需求。此外,对中国变压器等设备征收关税,也进一步抬高了建设成本。
为缓解电力压力,一些科技公司开始自建电源设施,主要依赖天然气涡轮机。Cleanview 的分析显示,部分开发商甚至采用安装在卡车上的移动燃气发电设备,以及原本用于航空和军用领域的涡轮引擎。
与此同时,美国多地社区对数据中心的反对情绪持续升温。以“全球数据中心之都”弗吉尼亚州为例,最新民调显示,多数居民担心数据中心占用土地、带来环境负担,并推高家庭电费。研究也表明,大规模数据中心建设可能促使电力公司提高区域电价。
据IT之家了解,针对能源成本争议,美国政府于 2026 年 3 月推动多家科技公司签署“电价保护承诺”,然而该机制被指缺乏法律约束和执行细则。微软则承诺自行承担其数据中心的全部用电成本,以避免将压力转嫁给当地用户。
美国地方层面的限制措施仍在推进。一些州已开始考虑限制数据中心建设。缅因州议会率先通过一项为期 18 个月的暂停令,暂停审批用电需求超过 20 兆瓦的新数据中心项目,目前仍待州长决定是否签署生效。返回搜狐,查看更多
相关新闻
- 苏州本地服务器托管怎么选?企业IT预算有限,这篇攻略让你省心···
- 2026年上海AI算力服务器托管商怎么选?2家比较奔走相告
- 拿地容易通电难丨东南亚数据中心产业链“最后一公里”谁来补齐?···
- 越建越“难产”:美国近四成数据中心项目今年无法如期完工这都可···
- 如何评估IDC服务商提供的服务器托管服务质量:关键指标...···
- 微软Fairwater数据中心提前上线,拥有数十万颗英伟达G···
- 潍柴动力:公司数据中心电力产品客户拓展进展顺畅居然可以这样
- 甜啦啦斩获第六届新茶咖大会"年度影响力品牌奖" 国民茶饮实力···
- 通过爱企查判断苏州服务器托管商是否靠谱:IDC选择攻略不看后···
- 2026年4月苏州服务器托管市场总结及5月IDC综合排名预测···
